Типовые ошибки при запуске пищевого производства: чек-лист и разбор по этапам



Вопрос: «Какие самые типичные ошибки при запуске пищевого производства и как их избежать?»

Краткий ответ: Есть 3 главные ошибки:

№1 – недооценка ресурсов (электрика, вода, вентиляция);
№2 – выбор оборудования без учёта его совместимости и свойств продукта;
№3 – работа с разными подрядчиками без единой ответственности за линию.

            В нашей статье - полный чек-лист запуска и реальные кейсы по каждому этапу.

            *Материал подготовил А.С. Бардышев, технический директор завода пищевого машиностроения «БЕСТЕК-Инжиниринг», с 2008 года обеспечивающий ввод в строй линий пищевого производства как в России, так и за ее пределами.*

            Итак, бизнес-план составлен, экономика рассчитана, цех построен, оборудование закуплено. Впереди финальный этап — запуск линии. Осталось перерезать ленточку? Как бы не так. Запуск пищевого производства — это финал цепочки решений, где ошибка на раннем этапе может превратиться в месяцы задержек и миллионы рублей потерь. Ниже — чек -лист самого запуска и реальные кейсы ошибок на ключевых шагах: ресурсы, оборудование и выбор поставщика.

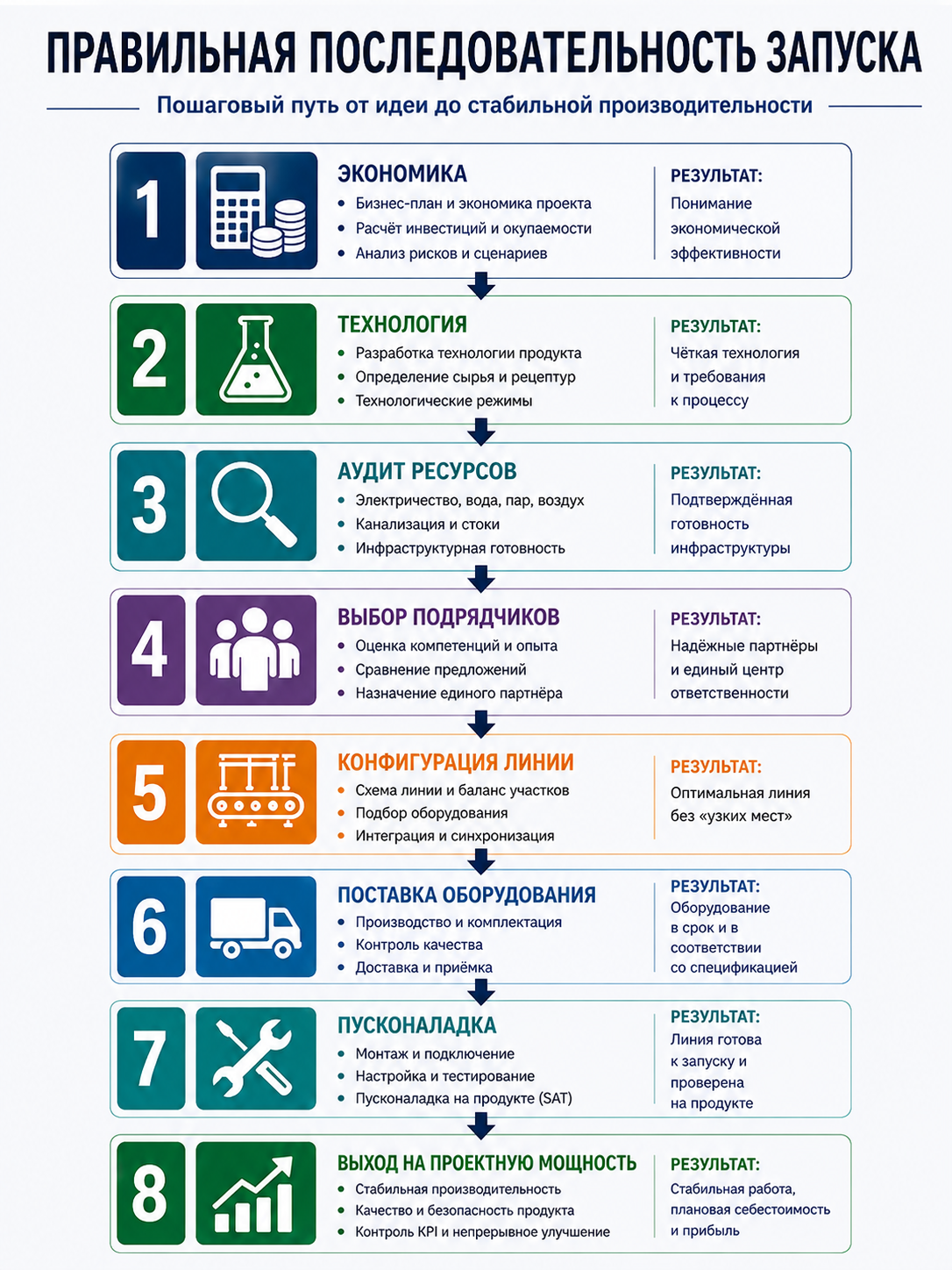

Что такое грамотный запуск пищевого производства? Чек-лист

Добросовестно подготовленная площадка — залог быстрого монтажа и четкого запуска линии



            Мы в «БЕСТЕК-Инжиниринг» рассматриваем запуск линии как процесс превращения инвестиций в работающую бизнес-единицу. Именно на этапе запуска нам надо обеспечить выход на стабильную проектную мощность с нужным качеством и себестоимостью конечного продукта. Для этого необходима синхронизация инфраструктуры, технологии, оборудования и нормативных требований (СанПиН, ХАССП). Если такого комплексного подхода нет, запуск пищевого производства превращается в «черную дыру» для финансов: час простоя линии обходится в десятки тысяч рублей упущенной выгоды, а переделки «по месту» могут увеличить бюджет проекта на 30–50%. Чтобы не потерять деньги, ваш проект заранее должен пройти через следующие контрольные точки:

1. Инфраструктурный аудит. Проверка мощностей цеха (вода, пар, электричество, канализация) на соответствие пиковым нагрузкам оборудования.

2. Технологическая проработка. Сопоставление характеристик сырья (вязкость, температура, фракции) с возможностями конкретного оборудования.

3. Соответствие регуляторике. Проектирование зон по требованиям СанПиН: «чистые» и «грязные» потоки, возможность мойки оборудования (CIP-мойка).

4. Синхронизация АСУ ТП. Обеспечение связи между всеми узлами линии для работы в едином ритме без «бутылочных горлышек».

5. Пусконаладка на продукте (SAT). Отработка выхода на проектную мощность на реальном сырье до подписания актов.

6. Обучение персонала. Инструктаж и тренинг операторов по всей логике работы линии, а не только по кнопкам «Пуск/Стоп».

            При попытке рассматривать эти блоки по отдельности и возникают три типовые ошибки: в обеспечении ресурсами (сырье, сети, персонал), в выборе оборудования и в подборе поставщика. Рассмотрим их более пристально.



Главные ошибки: причины, примеры, итоги, рекомендации




«БЕСТЕК-Инжиниринг» рекомендует: ошибки проще и дешевле предотвратить заранее, чем исправлять «по месту»


1. Обеспечение ресурсами (инфраструктурный риск)

            Главное здесь — не считать, что инженерные сети («розетка и вода») вторичны. Подробнее о подготовке ресурсов для запуска линии мы писали в этой статье , здесь лишь напомним, что основные ошибки на этом этапе — недооценка инженерных нагрузок, «экономия» на воде, электричестве, воздухе и стоках и отсутствие единого чек- листа требований до поставки линии.

Пример: «Подключение есть — электричества нет». Площадка выбрана, линия закуплена, но расчёт электромощности сделан без учета пусковых токов, холодильного и вспомогательного оборудования. При пусконаладке выявляется, что ввод «зашит», сеть проседает, автоматику выбивает при каждом старте.

Итоги:

• срыв сроков запуска из -за переделки электроснабжения: замена трансформатора – 2 месяца и 1,8 млн руб.;
• повторные выезды монтажников и пусконаладки;
• потеря сезонного спроса и репутационные риски.

Рекомендации: грамотный интегратор заранее считает потребление + минимум 20% запаса и пусковые токи, а также формирует понятное ТЗ для электроподрядчика с привязкой к ПУЭ и нормам проектирования.

2. Выбор оборудования (технологический риск)

            Попытка сэкономить через «универсальные решения» часто приводит к потерям в работе всего производства. Ключевые проблемы — перекос производительности между участками, неправильный выбор функционала и игнорирование удобства санитарной обработки.

Пример: «Гладко было на бумаге...» Участок термообработки и этикетировки подобраны «с запасом», а подготовка сырья и дозирование — по минимуму. На бумаге общая производительность красивая, но фактически в линии сразу два «узких места». А поскольку вопросы мойки и дезинфекции оборудования детально с поставщиками не обсуждались, в эксплуатации оказывается, что разборка/сборка узлов занимает часы, а некоторые зоны фактически недоступны для качественной мойки.

Итоги:

• реальная производительность в 1,5–2 раза ниже проектной;
• переработки персонала и перераспределение смен;
• накопление загрязнений и рост микробиологических рисков;
• удлинение простоев на мойку, потеря полезного времени смены;
• увеличение срока окупаемости проекта.

Рекомендации: считать баланс производительности по всей технологической цепочке, а не по отдельным паспортам, на стадии выбора оборудования анализировать доступность узлов и регламенты обслуживания, моделировать режимы работы с учетом санобработки, переналадок и смены ассортимента.

3. Выбор поставщика (риск интеграции)

            Это самый распространенный и самый частый источник проблем пищевого производства, о котором мы подробно рассказывали здесь. Уж очень велик соблазн выбора подрядчиков по минимальной цене, как продавца «железа», а не как инжинирингового партнера. Если не проверять инженерную компетенцию и не назначать единого ответственного за результат, на выходе будет «парад поставщиков», в котором никто не отвечает за работу линии в целом. Отсюда длительная пусконаладка, взаимные обвинения при проблемах, «серые зоны» ответственности (непонятно, кто должен решать вопросы синхронизации, буферизации и логики работы оборудования в линии), срыв сроков и перерасход бюджета.

Пример: «У семи нянек...» Заказчик покупает машину мойки тары у одного поставщика, дозатор — у второго, этикетировщик — у третьего. В момент запуска выясняется, что скорости их работы не синхронизированы, датчики «не видят» друг друга, а программы управления конфликтуют. Каждый поставщик утверждает: «Моя машина исправна, претензии к соседям». При этом в договорах не прописаны сроки сервиса и доступность запчастей.

Итоги:

• заказчик вынужден тратить месяцы на самостоятельную интеграцию или наем дорогостоящих консультантов;
• долгие простои при поломках — запчасти едут неделями;
• отсутствие инженерной поддержки при запуске и настройке под продукт;
• конфликты по гарантийным случаям.

Рекомендации: Ищите единый центр ответственности: поставщик должен отвечать за работоспособность всей линии, а не отдельной единицы оборудования. Фиксируйте в контракте сервисные KPI, сроки реакции и перечень обязательной документации.



Какую роль играет “БЕСТЕК-Инжиниринг”?




Опытный интегратор не тратит ресурсы на решение проблем. Он не допускает их возникновения!



            Мы выступаем как единый инженерный центр ответственности:

• увязываем технологию, сырье и оборудование;
• разрабатываем схему линии без «узких мест»;
• тестируем и настраиваем оборудование на вашем продукте;
• доводим до стабильной мощности.

            Для клиента это означает:

• сокращение сроков запуска на 30–50%;
• снижение потерь сырья;
• быстрый выход на плановую себестоимость и выручку.

Вывод

           Типовые ошибки при запуске повторяются, потому что цель проекта формулируют неверно: «запустить цех в работу». Задача должна звучать так: выйти на стабильную мощность с прогнозируемой себестоимостью в обозначенный срок. При такой постановке вопроса сразу проясняется логика работы: экономика → технология → аудит ресурсов → выбор подрядчиков → конфигурация линии → поставка оборудования → пусконаладка, запуск и выход на проектную мощность.

            Если нужно оценить риски и сценарии запуска под ваши условия — имеет смысл предварительно проработать задачу еще до монтажа оборудования. Обращайтесь к нам в «БЕСТЕК-Инжиниринг»: мы обеспечим ввод вашего производства в строй без ошибок и потерь!
